Строительство подстанции «Снеговая» во Владивостоке идет по графику

Фото: АО ДРСК

Фото: АО ДРСК

Энергетики Приморских электрических сетей (филиал АО «Дальневосточная распределительная сетевая компания», входит в Группу РусГидро) продолжают строительство подстанции 110/6 кВ «Снеговая» во Владивостоке для обеспечения надежным электроснабжением новых и существующих многоквартирных домов в районе Снеговой Пади. Этапы возведения энергообъекта выполняются согласно графику.

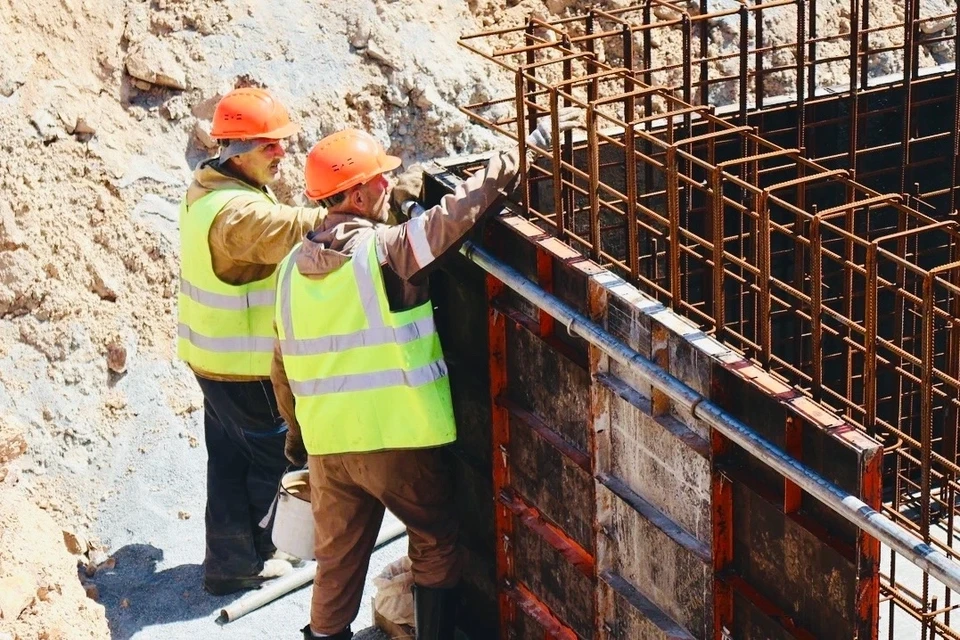

В настоящий момент на территории новой подстанции специалисты уже установили два силовых трансформатора мощностью 6,3 МВА каждый, фундаменты под прожекторные мачты, фундаменты для блочно-модульного здания и открытого распределительного устройства 110 кВ. На площадку доставлено необходимое навесное оборудование, которое в скором времени будет смонтировано специалистами.

Фото: АО ДРСК

Фото: АО ДРСК

Помимо мероприятий непосредственно на самой площадке будущей подстанции ведется активная работа по строительству кабельной линии к территории объекта, подготовлена значительная часть траншеи для ЛЭП.

Также компания заблаговременно приобрела трансформаторы напряжения, разъединители, блоки оборудования открытых распределительных устройств 110 кВ, ограждения, металлоконструкции, элегазовые выключатели и другое оборудование. Строительство объекта планируется завершить до конца текущего года.

Новая подстанция станет важным центром питания в активно развивающемся районе, обеспечив потребителей надежным и бесперебойным электроснабжением с выдачей мощности в размере 5 МВт.
